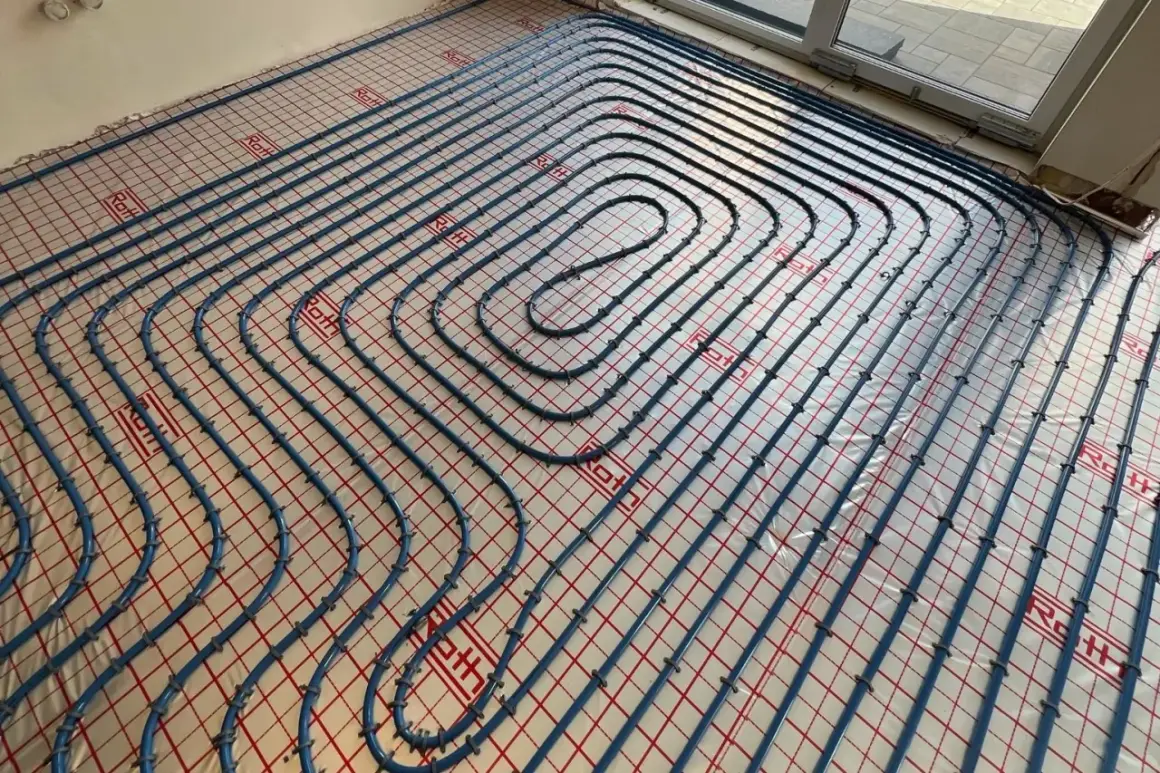

Wygrzanie świeżej wylewki to jeden z tych etapów, które łatwo zbagatelizować, a potem trudno odkręcić skutki. Dobrze przygotowany protokół wygrzewania posadzki porządkuje cały proces: pokazuje, kiedy uruchomić ogrzewanie, jak stopniowo podnosić temperaturę i co wpisać do dokumentacji, żeby później nie było sporu o wilgotność czy gwarancję. Z mojego doświadczenia właśnie ten etap decyduje, czy podłoga pod płytkami, panelami albo drewnem będzie pracowała stabilnie, czy zacznie sprawiać kłopoty już na starcie.
Najważniejsze fakty o wygrzewaniu podkładu
- W przypadku jastrychu cementowego wygrzewanie zaczyna się zwykle po minimum 21 dniach, a przy anhydrycie po minimum 7 dniach, chyba że producent podaje inaczej.
- Typowy cykl to spokojne podnoszenie temperatury do około 50-55°C, kilka dni pracy na maksimum i równie łagodne schładzanie.
- W dokumentacji warto zapisać rodzaj podkładu, grubość, daty, temperatury dzienne, uwagi oraz wynik pomiaru wilgotności.
- Samego wygrzewania nie ocenia się „na oko” - o gotowości decyduje przede wszystkim pomiar CM i wymagania producenta okładziny.
- Najwięcej problemów powodują zbyt szybkie grzanie, brak wentylacji i pominięcie końcowego pomiaru wilgotności.
Czym właściwie jest ten dokument i po co się go robi

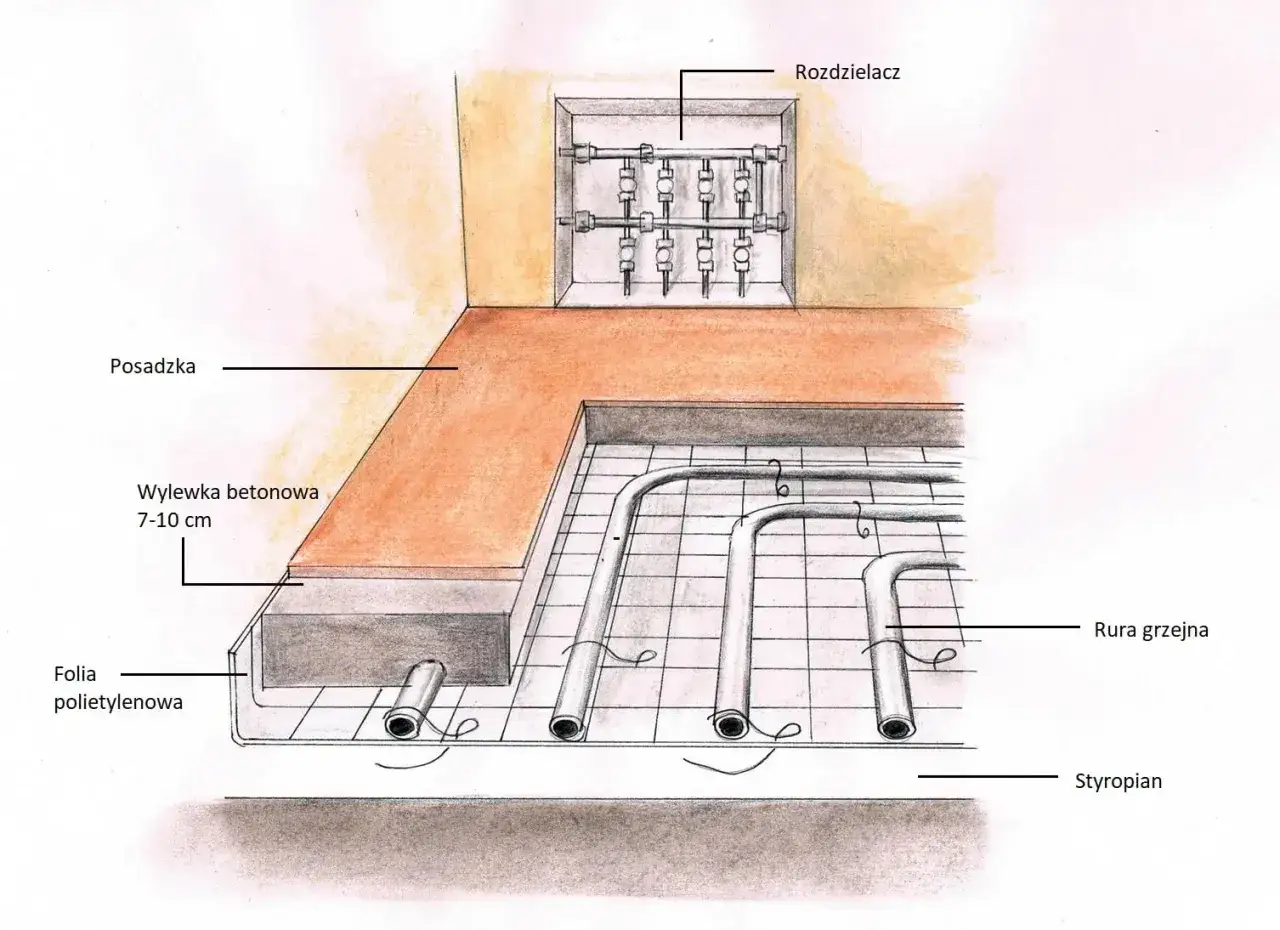

Chodzi o zapis kontrolowanego rozruchu ogrzewania podłogowego na świeżym jastrychu. Taki dokument nie jest biurokratycznym dodatkiem dla samej zasady; ma pokazać, że podkład był ogrzewany stopniowo, a wilgoć miała czas bezpiecznie wyjść z warstwy wylewki. W praktyce to jednocześnie instrukcja postępowania i dowód, że nie uruchomiono instalacji na pełną moc od pierwszego dnia. Najczęściej dotyczy to wodnego ogrzewania podłogowego, bo właśnie przy nim kontroluje się temperaturę zasilania i przebieg całego cyklu.
Ja patrzę na to tak: jeśli proces został przyspieszony, później płaci za to cała podłoga. Mogą pojawić się rysy skurczowe, odspojenia kleju, problemy z drewnem albo puste miejsca pod płytkami. Dlatego sens wygrzewania jest bardzo prosty - ustabilizować podkład, zanim trafi na niego okładzina. Kiedy to rozumiemy, najważniejsze staje się ustalenie właściwego momentu startu.
Kiedy można rozpocząć wygrzewanie
Najpierw trzeba odróżnić dwa najczęstsze scenariusze. Jastrych cementowy zwykle rozpoczyna wygrzewanie po minimum 21 dniach dojrzewania, a jastrych anhydrytowy, czyli wylewka na bazie siarczanu wapnia, po minimum 7 dniach. To jednak są wartości orientacyjne, bo ostateczny termin zależy od grubości warstwy, temperatury na budowie, wentylacji i zaleceń producenta konkretnej wylewki.
| Rodzaj podkładu | Najwcześniejszy start | Na co zwrócić uwagę |
|---|---|---|
| Jastrych cementowy | Po 21 dniach lub później | Im grubsza warstwa i chłodniejsze warunki, tym spokojniej trzeba prowadzić proces; przed okładziną konieczny jest wynik pomiaru wilgotności. |
| Jastrych anhydrytowy | Po 7 dniach lub później | Trzeba pilnować maksymalnej temperatury, regularnej wentylacji i ewentualnego zeszlifowania mleczka anhydrytowego, czyli cienkiej warstwy osadu na powierzchni, przed klejeniem podłogi. |
Nie zaczynam wygrzewania tylko dlatego, że minął kalendarzowy termin. Jeśli budynek jest jeszcze niedomknięty, a w środku stoi wilgoć technologiczna, lepiej najpierw doprowadzić warunki do ładu. W praktyce wszystko musi się zgadzać naraz: dojrzały podkład, gotowa instalacja, brak awarii i sensowna możliwość wietrzenia. Gdy to jest spełnione, można przejść do samego cyklu grzewczego.

Jak wygląda bezpieczny cykl podnoszenia temperatury
Najczęściej stosuję prosty, łagodny schemat: zaczynam od niskiej temperatury zasilania, potem podnoszę ją małymi krokami, utrzymuję maksimum przez kilka dni i dopiero na końcu schładzam instalację. W praktyce spotyka się układ 20°C, 30°C, 40°C i 50°C, a potem kilka dni pracy na maksymalnej temperaturze, często 2-5 dni, zwykle nie wyższej niż 55°C, jeśli karta techniczna systemu nie mówi inaczej.
- Uruchamiam system na niskim poziomie, tak aby jastrych nie dostał szoku termicznego.
- Podnoszę temperaturę o około 5-10°C na dobę, bez gwałtownych skoków.
- Pilnuję, żeby wszystkie obiegi grzewcze pracowały równomiernie, bo punktowe grzanie daje nierówne wysychanie.
- Po dojściu do temperatury docelowej utrzymuję ją przez kilka dni, aby wilgoć miała czas równomiernie wyjść z podkładu.
- Następnie schładzam instalację równie spokojnie, zwykle etapami po 5-10°C, aż wróci do temperatury zbliżonej do pokojowej.
- Po schłodzeniu wyłączam system na kilka dni i dopiero wtedy sprawdzam wilgotność podkładu.
W anhydrycie szczególnie pilnuję tego, by nie robić nocnych zjazdów temperatury i nie przerywać cyklu bez potrzeby. Wietrzenie ma pomagać, ale nie może zamieniać pomieszczenia w lodówkę, bo wtedy osuszanie staje się mniej przewidywalne. Ten etap ma być stabilny, a nie szybki - i właśnie dlatego daje najlepszy efekt.
Co powinno znaleźć się w dokumentacji
Dobry protokół jest prosty, ale kompletny. Nie potrzebuje ozdobników, za to musi pokazać, kto prowadził proces, kiedy się zaczął i jakie parametry faktycznie panowały w kolejnych dniach. Ja zawsze wpisuję też uwagi z budowy, bo one później wyjaśniają odchylenia lepiej niż sam wykres temperatury.
| Element dokumentacji | Dlaczego jest ważny |
|---|---|
| Dane obiektu i lokalizacja | Pozwalają jednoznacznie przypisać protokół do konkretnej inwestycji lub pomieszczenia. |
| Rodzaj podkładu i jego grubość | Inaczej zachowuje się cienka warstwa cementowa, a inaczej grubszy jastrych anhydrytowy. |
| Data wykonania jastrychu | Bez tego nie da się ocenić, czy minął minimalny czas dojrzewania przed startem. |
| Data rozpoczęcia i zakończenia wygrzewania | To podstawowy zapis potwierdzający, że cykl faktycznie przeprowadzono. |
| Temperatura systemu w kolejnych dniach | Pokazuje, czy podnoszenie i schładzanie odbywało się stopniowo. |
| Temperatura zewnętrzna i uwagi | Pomaga zrozumieć wpływ warunków na budowie, na przykład silnego wychłodzenia lub awarii wentylacji. |
| Pomiar wilgotności przed i po | To najważniejszy dowód, że podkład naprawdę nadaje się pod dalsze prace. |
| Podpisy wykonawcy, inwestora i nadzoru | Bez podpisów dokument traci znaczną część swojej wartości praktycznej. |
Jeżeli protokół dotyczy kilku stref, rozdzielam je osobno zamiast upychać wszystko w jednej rubryce. To drobna rzecz, ale właśnie ona później ułatwia odbiór robót i zmniejsza ryzyko nieporozumień. Po stronie papierów wszystko musi być tak samo uporządkowane jak po stronie instalacji.
Cement i anhydryt potrzebują innego podejścia
Tu najłatwiej o zbyt proste myślenie. Oba podkłady trzeba wygrzać, ale nie zachowują się identycznie, więc nie warto kopiować jednego schematu bez sprawdzenia materiału. Z mojego doświadczenia właśnie ta różnica najczęściej decyduje o jakości końcowej podłogi.
| Cecha | Jastrych cementowy | Jastrych anhydrytowy |
|---|---|---|
| Minimalny czas przed startem | Zwykle 21 dni | Zwykle 7 dni |
| Zachowanie podczas suszenia | Schnięcie bywa wolniejsze, ale podkład jest odporny i wymaga cierpliwości. | Reaguje szybciej na ogrzewanie, ale trzeba pilnować warunków i nie dopuścić do zbyt gwałtownych zmian. |
| Typowa temperatura wygrzewania | Stopniowo do około 50-55°C lub do wartości wskazanej przez producenta systemu. | Stopniowo do około 50-55°C, bez przekraczania limitu z dokumentacji jastrychu. |
| Co szczególnie sprawdzić | Wilgotność resztkową, równomierność grzania i czas dojrzewania. | Szlifowanie warstwy powierzchniowej, wilgotność i stabilność całego przebiegu. |
| Typowa wilgotność przed okładziną | Orientacyjnie około 1,8-2,0% CM przy ogrzewaniu podłogowym. | Orientacyjnie około 0,3-0,5% CM, zależnie od rodzaju okładziny. |
W praktyce nie chodzi tylko o sam typ podkładu, ale też o to, co ma na nim leżeć. Drewno i panele zwykle wymagają większej dyscypliny wilgotnościowej niż płytki ceramiczne, więc ten sam wynik nie zawsze oznacza tę samą decyzję. Dlatego przed montażem patrzę nie tylko na jastrych, ale też na wymagania finalnej podłogi.
Najczęstsze błędy, które psują efekt
W tym procesie rzadko przegrywa się przez jeden wielki błąd. Częściej zawodzi suma drobnych skrótów: za szybki start, zbyt agresywne grzanie, brak kontroli wilgotności i zła organizacja na budowie. To właśnie one robią później najwięcej szkód.
- Rozpoczęcie za wcześnie - podkład nie ma jeszcze odpowiedniej wytrzymałości i wilgoć zostaje zamknięta w środku.
- Zbyt szybkie podnoszenie temperatury - jastrych dostaje szoku termicznego, co może skończyć się mikropęknięciami.
- Wyłączanie lub mocne obniżanie temperatury na noc - cykl staje się niestabilny i trudniej przewidzieć efekt suszenia.
- Brak wentylacji albo zasłanianie posadzki - kartony, folie czy inne materiały blokują odparowanie wody.
- Pomijanie pomiaru CM - wizualnie podłoga może wyglądać sucho, a w środku nadal mieć zbyt dużo wilgoci.
- Brak podpisanej dokumentacji - przy sporze z wykonawcą lub producentem podłogi trudno wtedy cokolwiek udowodnić.
Ja zwracam uwagę szczególnie na ostatni punkt, bo dobre wygrzewanie bez papierów bywa później traktowane jak proces niepotwierdzony. A to nie jest drobiazg, tylko realne ryzyko dla odbioru prac i gwarancji. Kiedy te pułapki są wyeliminowane, zostaje ostatnie pytanie: skąd właściwie wiadomo, że podkład jest gotowy.
Po czym poznać, że podkład jest gotowy na podłogę
Najuczciwsza odpowiedź jest prosta: nie po samym czasie, tylko po wyniku pomiaru CM, czyli pomiaru karbidowego, i zgodności z wymaganiami okładziny. Jeśli wilgotność mieści się w bezpiecznym zakresie, cykl wygrzewania został przeprowadzony spokojnie, a dokumentacja jest pełna, wtedy można myśleć o dalszych robotach. Sama sucha powierzchnia nie wystarcza, bo wilgoć często zostaje głębiej, przy rurach grzewczych.
- Dla cementu szukam wyniku w okolicach 1,8-2,0% CM, o ile producent podłogi nie wymaga mniej.
- Dla anhydrytu zwykle celuję w 0,3-0,5% CM, a przy drewnie często jeszcze ostrożniej.
- Sprawdzam, czy na powierzchni nie ma ciemniejszych stref, miękkich miejsc ani śladów nierównomiernego grzania.
- Patrzę, czy podkład po schłodzeniu zachowuje stabilność i nie „pracuje” przy każdym uruchomieniu instalacji.
- Weryfikuję, czy finalna okładzina ma własne wymagania, bo one mogą być bardziej restrykcyjne niż sam jastrych.
- Jeśli wynik jest graniczny, wolę odczekać kilka dni albo powtórzyć krótki cykl niż zaczynać montaż na ryzyku.
Jeśli mam wątpliwość, wolę dać podkładowi dodatkowy czas niż ryzykować odspojenie, odkształcenie albo kosztowną reklamację. W praktyce najlepszy efekt daje nie najszybszy, tylko najbardziej konsekwentny cykl: spokojne grzanie, pełny zapis parametrów i pomiar wilgotności przed montażem. Właśnie tak rozumiem dobrze przygotowane wygrzewanie posadzki.
